亿万富翁Pham Nhat Vuong正在部署一条史无前例的56亿美元超级铁路: 4个省市的近40个施工队伍需要为整条路线浇筑3,200个大梁

更新: 04/10/2026

SGC承包商在现场动员了12名专家和50名熟练的技术工人,从开口铸件开始就创建了第一个符合标准的梁。

10月1日, VinSpeed高速铁路投资开发股份公司与SGC投资建设股份公司施工承包商成功铸造河内-广宁高速铁路首条典型梁。

这是主承载结构,对于塑造这条跨区域航线的整个架空航线具有决定性作用。河内-广宁路线长达120.4公里,预计将需要约3,200块典型的主梁板,更不用说复杂地形交叉点的特殊主梁系统。

每个标准梁板的长度为32.6米,宽度为12.6米,高度为3,015米,最多消耗280立方米的混凝土。为了保证重达数百吨结构的耐久性和绝对均匀性,将上述所有混凝土连续浇筑6小时。

该项目采用后张钢筋混凝土技术–目前大跨度高架桥的领先技术解决方案。当混凝土块达到设计强度时,螺纹内部的高强度电缆束将以很大的压缩力拉伸,有助于梁抑制变形,承受高速列车的载荷,并在数十年的商业运营中优化控制材料裂缝。

动员一个由8个北梁铸造场组成的网络

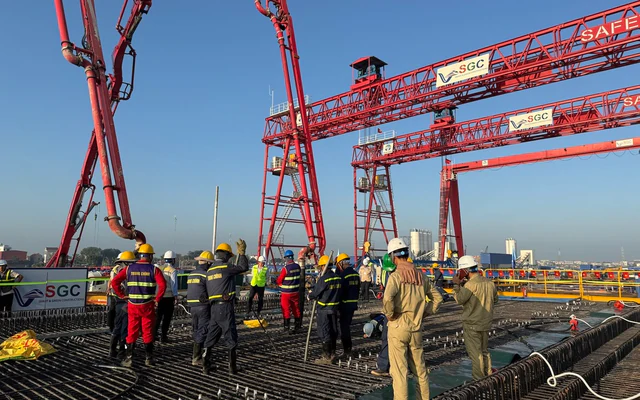

为了从开口铸造批次开始创建第一个符合标准的梁板, SGC承包商在现场动员了12名专家和50名熟练的技术工人。值得注意的是,为了满足线路庞大的构件体积,北部地区8个大型梁铸造场中有6个已基本建成并准备同时投产。

造船厂横梁的整个生产过程最大限度地实现了机械化。钢筋笼在专用平台上加工,然后用80吨起重机吊装并正确装配到模板系统中。电动滑芯模板系统与自动振动压实机相结合,确保混凝土混合物在整个梁结构上压实、光滑和均匀。

完工后,容量高达900吨的专用主梁叉车将把主梁板运送到堆场,为超重车队赶到路线上安装在桥台上做好准备。

同时部署近40个施工队伍

从2026年4月12日开始,河内–广宁高速铁路项目总投资超过147万亿越南盾,相当于超过56亿美元(不包括地面清理费用)。这条路线穿过北部的4个主要地区,包括河内、北宁、海防和广宁。

全线按1435mm双轨技术标准设计,电气化全线,最高设计速度可达350km/h ,轴重17吨。路线从Co Loa站(河内)出发,通过3个中转站连接,包括Gia Binh ( Bac Ninh )、Ninh Xa ( Hai Phong )、Yen Tu ( Quang Ninh ) ,然后在Ha Long Xanh站( Quang Ninh )结束,并有2个现代化的技术仓库。

Tỷ phú Phạm Nhật Vượng đang cho triển khai siêu đường sắt 5,6 tỷ USD chưa từng có trong lịch sử: Gần 40 mũi thi công dọc theo 4 tỉnh thành, cần đúc 3.200 phiến dầm cho toàn tuyến- Ảnh 1.

下龙( Ha Long )站位于全球知识园( Global Knowledge Park )、Vinhomes Global Gate下龙( Ha Long )、广宁( Quang Ninh )。

目前,投资者和承包商正专注于同时部署近40个施工团队。在大量浇铸梁的同时,钻孔桩在路线上穿越大河的钻孔和现场清理也在最大限度地加速。

10月1日掌握大跨度梁铸造工艺的里程碑,标志着该项目正式进入加快上部结构施工阶段。这个超级项目在2028-2029年建成并投入商业运营后,河内-下龙之间的旅行时间将缩短到仅23分钟左右,比目前的道路快5–7倍,为北方经济三角创造了历史性的推动力。
